重拳出击 背水一战 全力确保淤背工程顺利完工 |
点击次数:6601次 发布时间:2011/9/14 |
为实现淤背工程10月15日完工目标,劳务公司积极响应集团公司提出的“大干苦干40天,誓保淤背任务提前完成”的活动号召,积极组织,全面部署,采取各种措施力掀施工大干热潮,确保工程顺利开展。

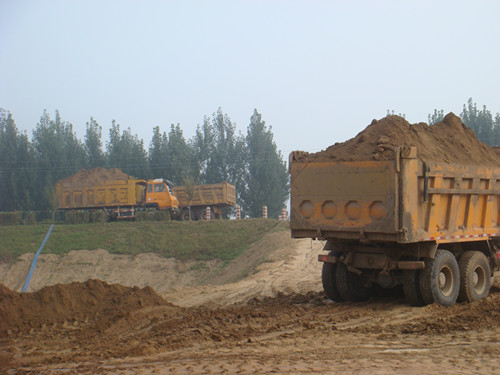

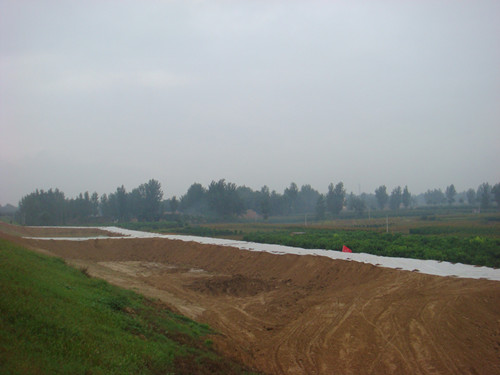

项目部一是及时召开会议,对工程后续施工进行动员安排,及时调整人员,确保1.7km与ⅲ标上段两个工作面平行作业,并实行各工区负责人包干到底,明确各技术员职责,提高工作积极性,促使两工区形成“比、学、赶、超”的良好局面,迅速掀起施工热潮;二是加强现场管理,营造大干快上施工氛围。项目部加大宣传力度,在沿线堤坝悬挂宣传标语、插放彩旗,渲染工作气氛,增强工作人员积极性;三是加大机械设备投入,加快工程进度。目前机械设备已增加至35台,坚持机械工作不停歇,工作人员不停歇,就餐时项目部安排后勤人员将饭菜送至工地现场,全体人员中午不休息,加班加点挤时间、赶进度,工地上呈现出一片繁忙景象;四是改善施工条件,加快施工进度。当前正值雨季,为使工程施工不受影响,项目部及时了解雨情,在工作面上大面积覆盖塑料防水,为雨后不失时机的继续加快施工进度做好准备。 目前,该公司承建的淤背项目1.7km标段已完成筑埂95000m3,抽淤量125000m3,ⅲ标上段已完成筑埂85000m3,抽淤量95000m3 。(劳务公司:惠琳)
|
